例一、某钢铁联合企业,已具备年产120万吨的铁、钢生产能力。随着市场钢材价格的不断上涨,单一的粗钢产品已无法满足企业自身发展的需要。为增强企业的市场竞争力,计划以工程总承包方式新建一条钢材连续生产线。项目前期,该企业已确定了工厂的生产规模及主要生产工艺等,编制了工程招标文件,并在招标书中载明了合同的主要条款,邀请某几家工程公司进行单项工程总承包建设投标。
【问题】:
(1)投标人应注意哪些事项?
(2)对于招标书中内容有不同意见或保留时,投标人如何向招标人说明?
(3)确定中标人前,招标人不得与投标人进行哪些方面的实质性谈判?
(4)作为发出中标通知书和签订合同的要求,招标人不得向投标人提出哪些条件?
解答:(1)投标人在投标前应认真阅读和研究招标书中载明的合同条款,保证投标书中只有少量不同意见或保留,确保对招标书的实质性响应。
(2)对于招标书中的内容有少量不同意见或保留时,应在投标书的商务和技术偏差表中说明,并在澄清投标书时,针对这些问题与发包人进行谈判,以取得发包人谅解。
(3)招标投标法规定,在确定中标人前,招标人不得与投标人就投标价格、投标方案等内容进行谈判。
(4)招标人不得向投标人提出压低报价、增加工作量、缩短工期或其他违背中标人意愿的要求,以此作为发出中标通知书和签订合同的条件。

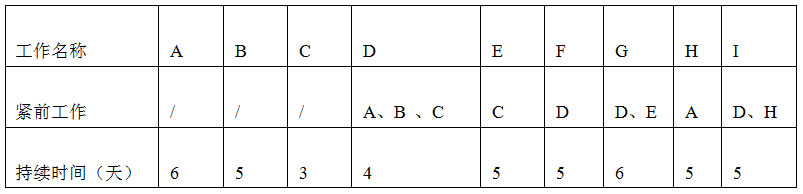

例二、已知网络计划的有关资料如下表所示
(1)试绘制双代号网络计划
(2)确定计算工期
(3)确定网络计划的关键线路

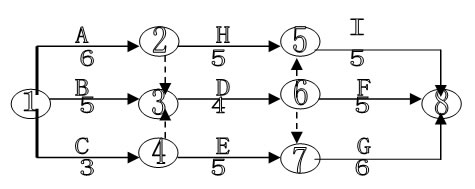

解答:⑴双代号网络图,如图所示。
2)计算工期:16天;
3)关键线路①-②-⑤-⑧-⑨和①-②-③-⑥-⑦-⑩-⑨。
例三、某公司承建的酒钢集团榆中钢厂的加热炉工程总承包项目,并按合同规定工期完成。由于轧线设备制造工期延误,使得整个工程项目无法按预计日期进行竣工验收。
问题:
1)上述背景中该工程公司的项目经理能否组织竣工,并向业主办理竣工验收和移交手续?
2)一般竣工验收都包括哪些程序?
3)竣工验收都包括哪些内容?
答:(1)工程为一个单项工程项目,作为总承包单位的项目经理可以组织竣工,并向业主办理竣工验收和移交手续。因为设备制造引起的延误工期不是本单项工程的问题。
(2)一般竣工验收可分为:由承包方自检和正式验收。
(3)正式竣工验收包括:发出竣工验收通知书;组织验收工作;签发竣工验收证书并办理移交;进行工程质量评定;办理工程档案资料移交;办理工程移交手续;办理工程决算。
验收内容:技术资料、综合资料、财务资料、建筑工程、安装工程。
例四、某建筑公司将其承包某厂房的混凝土工程分包给无施工资质的某建筑队,施工人员根据项目部的安排,在拆除圈梁和天沟模板支撑时,由于圈梁及天沟混凝土浇捣时间间隔过短,混凝土强度未达到施工规范规定,导致混凝土圈梁及天沟突然向外倾倒坍塌,造成重大伤亡事故。(每小题10分,共20分)
【 问题】:
1)什么是工程项目安全检查,安全检查的形式有哪些?
2)该工程事故反映了什么问题?
解答:(1)工程项目安全检查是为了消除隐患、防止事故发生,是改善劳动条件及提高员工安全生产意识的重要手段,是安全控制工作的一项重要内容。通过安全检查可以发现工程中的危险因素,以便有计划地采取措施,保证安全生产。
(2)从该事故中可以看出:①施工单位未按施工规范和施工图纸进行施工。②圈梁及天沟拆模时间过早,导致混凝土强度过低。③公司未按规定进行了非法分包、未获得有关部门的审批。④施工现场管理混乱,无安全技术交底,无安全防范措施,无安全管理人员。
