模拟试题一

参考答案
一、简答题(每题5分,共25分)
  1、工程项目管理的基本任务:安全管理;成本控制;进度控制;质量控制;合同管理;信息管理;有关的组织和协调等。
  2、优点:
    ⑴ 克服了混合工作队式组织责任不明,无人承担项目全部责任和协调困难的被动局面。
    ⑵ 可以共享各个部门的技术储备,从而可以大大减少像部门控制式组织中出现的资源冗余。
    ⑶ 项目组成员当指定的项目不再需要时,大都返回原来的职能部门。
    ⑷ 对环境的变化以及项目的需要能迅速地作出反应,而且对公司组织内部的要求也能作出较快的响应。
    ⑸ 平衡了职能经理和项目经理的权力,企业领导可从总体上对资源统筹安排,保证系统总目标实现。
  缺点:
    ⑴ 容易加剧项目经理和职能经理之间的紧张局面。
    ⑵ 多个项目在资源方面能够取得平衡,既是其优点,又是其缺点,跨项目分享资源都会导致冲突和对稀缺资源的竞争。
    3、建设工程项目从本质上说是一项拟建的建筑产品,它和一般产品具有同样的质量内涵,即满足明确和隐含需要的特性之总和。其中明确的需要是指法律法规技术标准和合同等所规定的要求,隐含的需要是指法律法规或技术标准尚未作出明确规定,然而随着经济发展,科技进步及人们消费观念的变化,客观上已存在的某些需求。因此建筑产品的质量也就需要通过市场和营销活动加以识别,以不断进行质量的持续改进。其社会需求是否得到满足或满足的程度如何,必须用一系列定量或定性的特性指标来描述和评价,这就是通常意义上的产品适用性、可靠性、安全性、经济性,以及环境的适宜性等。
    4、工程项目进度控制:指对项目的各建设阶段的工作内容、工作程序、持续时间和衔接关系编制计划,对实际进度与计划进度出现偏差进行纠正,并控制整个计划的事实。
    5、不平衡报价法:指总报价基本确定后,通过调整内部各个项目的报价,以期既不提高单价、不影响中标,又能在结算时得到更理想的经济效益。
    多方案报价法: 对一些招标文件,如果发现工程范围不明确、条款不清楚或很不公正、或技术规定要求过于苛刻时,则要在充分估计投标风险的基础上,按多方案报价法处理。即按原招标文件报一个价,然后再提出,如果某条款作某些变动,报价可降低多少,由此可报一个较低的价,可以此来降低总价,多方案报价法从而吸引业主。
二、单项选择题(每题2分,共20分)

1、D 2、D 3、B 4、A 5、C
6、C 7、D 8、C 9、C 10、A
三、多项选择题(每题3分,共30分)
1、ABDE 2、ACDE 3、ABCE 4、ABCD 5、AB
6、AC 7、ABCD 8、ABD 9、BC 10、ABD
四、计算题(25分)

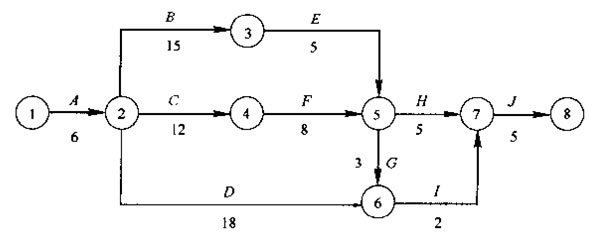

    ⑴

    ⑵

      ⑶ 计算工期:36
      关建线路1:①一②一③一⑦一⑦—⑧
      关键线路2:①—②—④一⑤一⑦—⑧
      关键线路3:①一②—④—⑦一⑧一⑦—⑧
      关键线路4:①一②一②一⑦一⑥一⑦一⑧
